Nova trafostanica puštena u rad

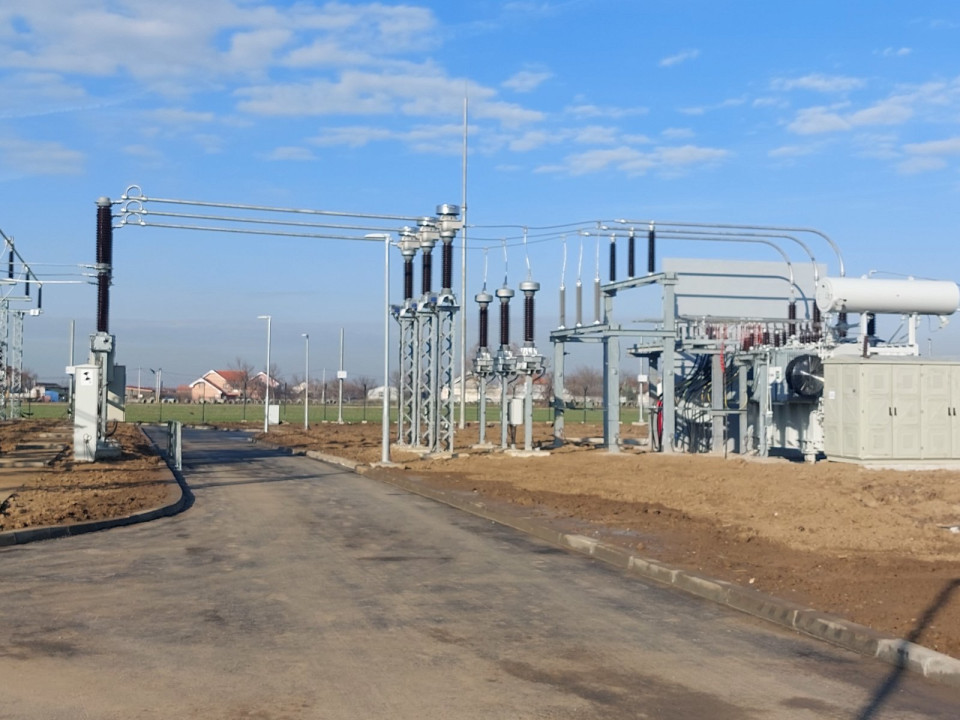

FOTO: Boom93/A.Stepanović

FOTO: Boom93/A.Stepanović

Radovi na izgradnji nove trafostanice 110/35/10КV Požarevac 2 su završeni i ista je danas puštena u rad.

Puštanju u rad nove trafostanice prisustvovala je ministarka rudarstva i energetike Dubravka Đedović Handanović koja je navela da će u 2024. godini jačati prenosne i distributivne kapacitete, kao i stvarati uslove za bolje, sigurnije i stabilnije napajanje, pre svega za građane i privredu.

"U Požarevcu puštanjem u rad ove druge trafostanice koja je povezana na dalekovod koji je takođe izgrađen i u koje je zajedno uloženo 785 miliona dinara, dobićemo mnogo pouzdanije napajanje električnom energijom i za novu industrijsku zonu, ali i za sve građane. Možemo da rekonstruišemo staru trafostanicu, koja je stara 60 godina i koja mora biti rekonstruisana kako bi nastavila da radi u boljem kvalitetu, da joj produžimo radni vek i da imamo alternativne pravce napajanja", navela je ministarka.

FOTO: Boom93/A.Stepanović

Ona je dodala da nikada veće investicije nisu bile obezbeđene u naš energetski sistem i da se govori o 180 miliona evra obezbeđenih ulaganja koja se realizuju ove i naredne godine, ali i o novim ulaganjima, gde spada uvođenje novih brojila i ovakve trafostanice.

"Mislimo o našim građanima i privredi da imaju što sigurnije napajanje, sa što manje ispada".

Prema rečima gradonačelnika Saše Pavlovića, ovo veoma značajan dan za Požarevac, jer smo dobili veoma veliku investiciju.

"Ovom trafostanicom grad Požarevac više neće imati problema da ima samo jedan izvor napajanja što je bila trafostanica Požarevac1. Budućim investicijama rekonstruisaće se i trafostanica Požarevac1, tako da nećemo više imati iskakanja što se tiče same mreže. Poboljšana je stabilnost snabdevanja strujom, a grad dobija 31,5 megavat što je veoma značajno za razvoj industrije u Požarevcu i industrijske zone", navodi gradonačelnik.

FOTO: Boom93/A.Stepanović

Podsetimo, kako je Boom93 ranije pisao, grad se više godina unazad suočava sa povremenim potpunim nestankom električne energije, usled kvarova na jedinoj trafo stanici sa koje se snabdeva strujom, a koja se nalazi kod Ćirikovca.

Kako je tada rečeno, nova trafo stanica blizu Hipodroma trebalo bi da bude gotova do polovine septembra ove godine.

Kako je za Boom 93 tada rekao direktor Elektrodistribucije ogranka Požarevac, Dejan Savić, nabavljena je sva potrebna elektro-oprema i  njena montaža je započela sredinom oktobra ove godine.

“U ovom trenutku ne postoji kašnjenje na izgradnji navedene trafostanice Požarevac 2. Na gradilištu trenutno nema aktivnosti kada su građevinski radovi u pitanju, što je uobičajeno za zimski period sa padavinama i niskim temperaturama. U narednom periodu će se odvijati radovi na montaži elektro opreme unutar građevinskog objekta i delom na otvorenom, ukoliko vremenske prilike to budu omogućavale", naveo je tada Savić.

Kako je gradonačelnik Saša Pavlović ranije naveo na svom fb profilu, vrednost investicije u prvoj fazi iznosi 490 miliona dinara.

„Nova trafostanice će obezbediti pouzdanije snabdevanje električnom energijom celog grada Požarevca i stvoriti uslove za izgradnju novih privrednih i industrijskih kapaciteta u gradu, naročito na potezu nove Industrijske zone i bivše Šećerane“, napisao je Pavlović.

FOTO: Boom93/A.Stepanović

Takođe, puštanjem u rad nove TS Požarevac 2, stvaraju se uslovi za potpunu rekonstrukciju postojeće TS 110/35 КV Požarevac 1, za koju je dobijena građevinska dozvola i konkurisano za sredstva iz kredita EIBa.

Radovi su započeli 14. septembra prošle godine nakon dobijanja građevinske dozvole i prijave radova.
